路基施工要点(★★★)
(一)填土路基
当原地面标高低于设计路基标高时,需要填筑土方(即填方路基)。
填料:不应使用淤泥、沼泽土、泥炭土、冻土、有机土及含生活垃圾的土做路基填料,填土内不得含有草、树根等杂物,粒径超过100mm的土块应打碎。
考点速记:有水有肉(有机的)不能用
(1)排除原地面积水,清除树根、杂草、淤泥等。应妥善处理坟坑、井穴、树根坑的坑槽,分层填实至原地面高。

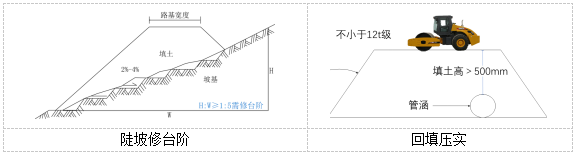

(2)填方段内应事先找平,当地面坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m。
(3)碾压“先轻后重”,最后碾压应采用不小于12t级的压路机。
(4)填方高度内的管涵顶面填土500mm以上才能用压路机碾压。
(5)路基填方高度应按设计标高增加预沉量值。
(二)挖土路基
当路基设计标高低于原地面标高时,需要挖土成型——挖方路基。
挖方路基
(1)挖土时应自上向下分层开挖,严禁掏洞开挖。机械开挖时,必须避开构筑物、管线,在距管道边1m范围内应采用人工开挖;在距直埋缆线2m范围内必须采用人工开挖。
(2)碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施。
(3)过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实。
(三)石方路基
石方路基
(1)修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料,确保边坡稳定。
(2)先修筑试验段,以确定松铺厚度、压实机具组合、压实遍数及沉降差等施工参数。
(3)填石路堤宜选用12t以上的振动压路机、25t以上轮胎压路机或2.5t的夯锤压(夯)实。
(4)路基范围内管线、构筑物四周的沟槽宜回填土料。
路基施工质量检查与验收(★★★)
检验与验收项目:主控项目为压实度和弯沉值(0.01mm);一般项目有路床纵断高程、中线偏位、平整度、宽度、横坡及路堤边坡等要求。
以上分享的知识点在历年真题中考查频次非常高,大家一定要完全掌握。
