2021年二建第二批次(5.29-30日)考试省份包括江西、陕西、江苏、宁夏、浙江、甘肃、新疆、重庆、安徽、湖北、湖南、山东、辽宁、广西、青海、福建、河北、上海、山西为方便考生们考后估分对答案,伴考网收集完整2021年二级建造师《建筑实务》真题答案

一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

  [1]有框玻璃板隔墙的工艺顺序是()。

  A談繼打放一場位放线一安要庭买一支泛該璃

  B. 墙位放线-安装玻璃一嵌缝打胶一安装框架

  C. 墙位放线-安装框架-安装玻璃一嵌缝打胶

  D.墙位放线一嵌缝打胶一安装框架一安装玻璃

  【答案】c

  【解析】玻璃板隔墙工艺流程:墙位放线一制作隔墙型材框架-安装隔墙框架一安装玻璃一嵌縫打胶-边框装饰一保洁。

  【考点来源】2A312052轻质隔墙工程施工技术

  【2]在楼层内测量放线,最常用的距离测量器具是()。

  A.水准仪

  B经纬仪

  C.激光铅直仪

  D.钢尺

  【答案】D

  【解析】钢尺的主要作用是距离测量,钢尺量距是目前楼层测量放线最常用的距离测量方法。

  【考点来源】2A312011常用测量仪器的性能与应用

  [3]能够重复使用、可塑性好、容易封堵各种不规则形状空洞的防火堵料是()。

  A.无机防火堵料

  B.有机防火堵料

  C.防火包

  D.防火板

  【答案】B

  【解析】有机防火堵料又称可塑性防火堵料,在使用过程中长期不硬化、可塑性好、容易封堵各种不规则形状的孔洞,能够重复使用。遇火时发泡膨胀,因此具有优异的防火、水密、气密性能,尤其适合需经常更换或增减电缆、管道的场合。

  【考点来源】2A311039保温与防火材料的特性和应用

  [4]在水下环境中使用的砂浆,适宜选用的胶凝材料是()。

  A.石灰

  B.石青

  C.水泥

  D.水泥石灰混合砂浆

  【答案】C

  【解析】在干爆条件下使用的砂浆既可选用气硬性胶凝材料(石灰、石膏),也可选用水硬性胶凝材料(水洞);若在潮湿环境或水中使用的砂浆,则必须选用水泥作为胶凝材料。

  【考点来源】2A311034砂浆、砌块的技术性能和应用

  [5】下列水泥中,水化热最大的是().

  A.硅酸盐水泥

  B.矿渣水泥

  C.粉煤灰水泥

  D复合水泥

  【答案】A

  【解析】常用水泥中硅酸盐水泥的水化熱最大,普通水泥次之,其余水泥水化熱较小。

  【考点来源】2A311032水泥的性能和应用

  【6】下列因素中,对梁的梁截面破坏影响较大的是()。

  A.截面尺寸

  B.混凝土强度等级

  C.配箍率

  D.荷载形式

  【答案】c

  【解析】影响梁斜截面破坏形式的因素很多,如截面尺寸、混凝土强度等级、荷载形式、箍筋和弯起钢筋的含量等,其中影响较大的是配箍率。

  【考点来源】2A311023钢筋混凝土结构的特点及配筋要求

  [7] 一般环境中,直接接触士体浇筑的构件,其混凝士保护层厚度不应小于()mm

  A.55

  B.60

  C.65

  D.70

  【答案】D

  【解析】直接接触士体浇筑的构件,其混凝土保护层厚度不应小于70mm.

  【考点来源】2A311022房屋结构的安全性、适用性及耐久性要求

  【8】疏散和安全照明应采用的光源是()。

  A. 热辐射光源

  B原的启动光讓

  C.混合光源

  D.短波辐射光源

  【境等妄】B

  【解析】应急照明包括疏散照明、安全照明和备用照明,必须选用能瞬时启动的光源。

  【考点来源】2A311012建筑物理环境技术要求

  [9]下列建筑物需设置避难层的是()。

  A.建筑高度120m的酒店

  B建筑高度90的办公楼

  C.建筑高度80m的医院

  D.建筑高度60m的住宅楼

  【答案】A

  【解析]建筑高度大于100m的民用建筑,应设雪避难层(间),所以选项A正确。

  【考点来源】2A311011民用建筑构造要求

  [10】物料提升机安装至31m高度时,保证其整体稳定的方法是()

  A.绕风绳

  B.警报装置

  C.防护门

  D.连墙杆做刚性连接

  【答案】D

  【解析】为保证物料提升机整体稳定采用绕风绳时,高度在20m以下可设1组(不少于4根),高度在30m以下不少于2组,超过30m时不应采用绕风绳锚固方法,应采用连墙杆等刚性措施。

  【考点来源】2A320077垂直运输机械安全管理

  [11】正三角形边框是黑色、背景为黄色、图形是黑色的标志是()

  A. 警告标志

  B. 禁止标志

  C. 指令标志

  D.提示标志

  【答案】A

  【解析】警告标志是用来提醒人们对周围环境引起注意,以避免发生危险的图形标志。基本形式是黑色正三角形边框,图形是黑色,背景为黄色。

  【考点来源】2A320047安全警示牌布置原则

  【12】当日平均气温超过30℃时,混凝土的入模温度不应高于()

  A.20°C B.25℃C.30℃D.35℃

  【答案】D

  【解析】当日平均气温达到30℃及以上时,应按高温施工要求采取措施。混凝土浇筑入模温度不应高于35℃。

  【考点来源】2A312063高温天气施工技术

  【13]发包人提出设计变更时,向承包人发出变更指令的是()。

  A.监理人

  B.发包人

  C.设计人

  D.承包人

  【答案】A

  【解析】发包人提出变更的,应通过监理人向承包人发出变更指示,变更指示应说明计划变更的工程范围和变更的内容,

  【考点来源】2A320025施工合同变更与索赔

  [14]下列作业中,属于二级动火作业的是()。

  A.危险性较大的登高焊、剖作业

  B.一般性登高焊、剖作业

  C.有易燃物场所的焊接作业

  D,有限空间内線域作业

  【答案】B

  【解析】凡属下列情况之一的动火,均为二级动火:

  (1)在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业;

  (2)小型油箱等容器;

  (3)登高焊、割等用火作业。

  【考点来源】2A320041现场消防管理

  [15]高度超过24m的建筑工程,临时消防竖管的管径不小于()

  DN40

  B.DN50

  CDN65

  D.DN75

  【答案】D

  【解析】高度超过24m的建筑工程,应安装临时消防竖管,管径不得小于75mm,严禁消防竖管作为施工用水管线。

  【考点来源】2A320046临时用电、用水管理

  [16]下列施工作业中,易产生手臂振动职业病的是()

  A.油漆作业

  B.风钻作业

  С.电焊作业

  D.模板作业

  【答案】B

  【解析】手臂振动病。例如:操作混凝士振动棒、反

  【考点来源】2A320045职业健康安全管理

  [17]现场临时用电施工组织设计的组织编制者是().

  A.项目经理

  B项目技术负责人

  D. 土建工程技术人员

  D.电气工程技术人员

  【答案】D

  【解析】临时用电组织设计应由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。

  【考点来源】2A320046临时用电、用水管理

  [18]组织并主持节能分部工程验收工作的是()。

  A.节能专业监理工程师

  B.总监理工程师

  C.施工单位项目负责人

  D.节能设计工程师

  【答案】B

  【解析】节能分部工程验收应由总监理工程师(建设单位项目负责人)组织并主待,施工单位项目负责人、项目技术负责人和相关专业的负责人、质量检查员、施工员参加验收;施工单位的质量或技术负责人应参加验收;设计单位项目负责人及相关专业负责人应参加验收;主要设备、材料供应商及分包单位负责人、节能设计人员应参加验收。

  【考点来源】2A320094节能工程质量验收

  【19】关于工程文件归档组卷的说法,正确的是()。

  A.采用纯蓝水书写

  B.内容基本真实

  C.电子文档存储采用通用格式

  D.归档文件可用复印件

  【答案】C

  【解析】选项A应为:工程文件应采用碳素墨水、蓝黑墨水等耐久性强的书写材料,不得使用红色墨水、纯蓝墨水、圆珠笔,复写纸、铅笔等易褪色的书写材料。

  选项B,D应为:归档的工程文件应为原件,内容必须真实、准确,与工程实际相符合。

  【考点来源】2A332013建设工程文件归档整理的有关要求

  [20]下列措施中,不能减小降水对周边环境影响的是()。

  A.砂沟,砂井回灌

  B.减缓降水速度

  C.基坑内明排水

  D.回灌井点

  【答案】c

  【解析】为防止或减少降水对周围环境的影响,避免产生过大的地面沉降,可采取下列一些技术措施

  (1)采用回灌技术;

  (2)采用砂沟、砂井回灌

  (3)减缓降水速度。

  【考点来源】2A312022人工降排地下水施工技术

  二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  [21】下列装修做法形式的荷载作用,属于线荷载的有()。

  A. 铺设地砖

  B. 增加隔墙

  C.封闭阳台

  D安故限山

  E悬挂吊灯

  【答案】BC

  【解析】装饰装修施工过程中常见的荷载变动主要有:

  (1)在楼面上加铺任何材料属于对楼板增加了面荷载;

  2)在室内增加隔墙、封闭阳台属于增加了线荷载;

  (3)在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。

  【考点来源】2A311022房屋结构的安全性、适用性及耐久性要求

  [22]下列建筑钢材的性能指标中,属于力学的有()

  A.拉伸性能

  B.冲击性能

  C.疲芳性能

  D.弯曲性能

  E.焊接性能

  【答案】ABC

  【解析】钢材的主要性能包括力学性能和工艺性能。其中力学性能是钢材最重要的使用性能,包括拉伸性能、冲击性能、疲劳性能等。工艺性能表示钢材在各种加工过程中的行为,包括弯曲性能和焊接性能等。

  【考点来源】2A311031常用建筑金属材料的品种、性能和应用

  [23】关于建筑装饰用花岗石的说法,正确的是().

  A.构造致密

  B.强度高

  C.吸水率高

  D.质地坚硬

  E.碱性石料

  【答案】ABD

  【解析】花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,为酸性石材,因此其耐酸、抗风化、耐久性好使用年限长。所含石英在高温下会发生晶变,体积膨胀而开裂、剥落,所以不耐火,但因此而适宜制作火烧板。

  【考点来源】2A311035饰面石材、陶瓷的特性和应用

  [24]针对大型设备基础混凝土浇筑,正确的施工方法有()。

  A.分层浇筑

  B.上下层间不留施工缝

  C每层厚度300mm~500mn

  D.从高处向低处E沿长边方向浇筑

  【答案】ABCE

  【解析】设备基础浇筑:一般应分层浇筑,并保证上下层之间不留施工缝,每层混凝土的厚度宜为300 ~500mm,每层浇筑顺序应从低处开始,沿长边方向自一端向另一端浇筑,也可采取中间向两端或两端向中间浇筑的顺序

  【考点来源】2A312025混凝士基础与桩基施工技术

  [25)关于模板的拆除顺序,正确的是().

  A.先支的后拆B.后支的先拆

  C.先拆非承重模板

  D.后拆承重模板

  E.从下而上进行拆除

  【答案】ABCD

  【解析】模板拆除时,拆模的顺序和方法应按模板的设计规定进行。当设计无规定时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除。【考点来源】2A312031钢筋混凝土结构工程施工技术

  [26】关于高强螺栓安装的说法,正确的是()。

  A.应能自由穿入螺栓孔

  3用铁锤敲击穿入

  C.用锉刀修整栓子

  D用气割扩孔

  扩孔的孔径不超过螺栓直径的1.2倍

  【答案】ACE

  【解析】高强度螺栓现场安装时应能自由穿入螺栓孔,不得强行穿入。若螺栓不能自由穿入时,可采用铰刀或挫刀修整螺栓孔,不得采用气割扩孔,扩孔数量应征得设计同意,修整后或扩孔后的孔径不应超过1.2倍螺栓直径。

  【考点来源】2A312033钢结构工程施工技术

  [27】关于装配式结构钢筋套筒灌浆的说法,正确的是()。

  A. 采用压浆法

  B. 从上口灌注

  C.从下口流出

  D.灌浆作业应留影像资料

  E.灌浆后24h内不能振动构件

  【答案】ADE

  【解析】浆料应在制备后30min内用完,灌浆作业应采取压浆法从下口灌注,当浆料从上口流出时应及时封堵,持压30s后再封堵下口,灌浆后24h内不得使构件与灌浆层受到振动、碰撞。灌浆作业应留下影像资料,作为验收资料。

  【考点来源】2A312034钢筋混凝土装配式工程施工技术

  【28]下列人员中,可以组织验槽工作的有()。

  A. 设计单位项目负责人

  B. 施工单位项目负责人

  C. 监理单位项目负责人

  D.勘察单位项目负责人

  E建设峰位项且负复人

  【答案】CE

  【解析】基坑验槽由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。

  【考点来源】2A312023基坑验槽与局部不良地基处理方法

  [29]关于施工现场污水排放的说法,正确的是()。

  A现场厕所设置化羹池,并定期清理

  B.试验室污水直接排入市政污水管

  C.现场的工程污水处理达标后排入市政污水管道

  D、现场雨、污水合流排放

  E工地面房设得相层,并定期清理

  【答案】ACE

  【解析】污水排放应符合下列规定:

  (1)现场道路和材料排放场地周边应设排水沟。

  (2)工程污水和试验室养护用水应经处理达标后排入市政污水管道。

  (3)现场厕所应设置化粪池,化粪池应定期清理。

  (4)工地厨房应设隔油池,应定期清理。

  (5)雨水、污水应分流排放。

  【考点来源 432006億施工与新技术应用

  【30】下列专项方案中,需进行专家论证的有()

  A.搭建高度8m以上的模板支撑体系

  B.跨度8m的梁,线荷载22KN/m

  C.施工高度50m的幕墙工程

  D.水下作业

  E.开挖深度10m的人工挖孔

  【答案】ABCD

  【解析】选项A,B:混凝土模板支撑体系:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载(设计值)15kN/m及以上或集中线荷载(设计值)20kN/m及以上。选项C:施工高度50m及以上的建筑幕墙安装工程。

  选项D:水下作业工程。

  选项E:开挖深度16m及以上的人工挖孔桩工程。

  【考点来源】2A331013危险性较大工程专项施工方案管理办法

  三、案例分析题(共4题,每题20分)

案例(一)

背景资料:

    某新建职业技术学校工程,由教学楼、实验楼、办公楼及3栋相同的公寓楼组成,均为钢筋混凝土现浇框架结构,合同中有创省优质工程的目标。

    施工单位中标进场后,项目部项目经理组织编制施工组织设计。施工部署作为施工组织设计的纲领性内容,项目经理重点对重点和难点分析”“四新技术应用等方面进行详细安排,要求为工程创优策划打好基础。

施工组织设计中,针对3栋公寓楼组织流水施工,各工序流水节拍参数见表1。

工横道图1-1如下,核定公寓楼流水施工工期满足整体工期要求。

  办公楼后浇带施工方案的主要内容有:以后浇带为界,用快易收口网进行分割;含后浇带区域整体搭设统一的模板支架,后浇带两侧混凝土浇筑完毕达到拆模条件后,及时拆除支撑架体实现快速周转;预留后浇带部位上覆多层板防护防止垃圾进入;待后浇带两侧混凝土龄期均达到设计要求的60天后,重新支设后浇带部位(两侧各延长一跨立杆)底模与支撑,浇筑混凝土,并按规范要求进行养护。监理工程师认为方案存在错凑,且后浇带混凝土浇筑与养护描述不够具体,要求施工单位修改完善后重新报批。

    外墙保温采用EPS板薄抹灰系统,由EPS板、耐碱玻纤网布、胶粘剂、薄抹灰面层、饰面涂层等组成,其构造图1-2如下。

 问题】

1.除背景材料中提及的重点和难点分析”“四新技术应用外,施工部署的主要内容还有哪些?

2.写出流水节拍参数表中:A、C对应的工序关系,B、D对应的时间。

3.指出办公楼后浇带施工方案中的错误之处,后浇带混凝土浇筑及养护的主要措施有哪些?

4.分别写出1-2中数字代号所示各构造做法的名称。

【参考答案】

1.除背景材料中提及的重点和难点分析”“四新技术应用外,施工部署的主要内容还有:工程目标、工程管理的组织、进度安排和空间组织、资源配置计划、项目管理总体安排

2.流水节拍参数表中:

A对应的工序关系:搭接;C对应的工序关系:间隔。

B对应的时间:1周;D对应的时间:2周。

3.(1)错误之一:以后浇带为界,用快易收口网进行分害割。

错误之二:含后浇带区域整体搭设统一的模板支架。

错误之三:后浇带两侧混凝土浇筑完毕达到拆模条件后,及时拆除支撑架体实现快速周转;待后浇带两侧混凝土龄期均达到设计要求的60天后,重新支设后浇带部位(两侧各延长一跨立杆)底模与支撑。

(2)后浇带混凝土浇筑及养护的主要措施:后浇带应采取钢筋防锈或阻锈等保护措施:填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。后浇带接缝处按施工缝的要求处理。

4.1-2中数字代号所示各构造做法的名称如下:

①胶粘剂;②耐碱瑞纤网布;③蒲抹灰面层;④铺栓。

  (二)

  背景资料

  某新建住宅工程,建筑面积1.5万平方米,地下2层,地上11层。钢筋混凝土剪力墙结构。室内填充墙体采用蒸压加气混凝土砌块,水泥砂浆砌筑。室内卫生间采用聚氨酯防水涂料,水泥砂浆粘贴陶瓷饰面板。

  一批中8钢筋进场后,施工单位及时通知见证人员到场进行取样等见证工作,见证人员核查了检测项目等有关见证内容,要求这批钢筋单独存放,待验证资料齐全,完成其它进场验证工作后才能使用。

  监理工程师审查"填充墙砌体施工方案”时,指出以下错误内容:砌块使用时,产品龄期不小于14d;砌筑砂浆可现场人工搅拌;砌块使用时提前2d浇水湿润;卫生间墙体底部用灰砂砖砌200mm高坎台;填充墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。要求改正后再报。

  卫生间装修施工中,记录有以下事项:穿楼板止水套管周围二次浇筑混凝土抗渗等级与原混凝土相同;陶瓷饰面板进场时检查放射性限量检测报告合格;地面饰面板与水泥砂浆结合层分段先后铺设;防水层、设备和饰面板层施工完成后,一并进行一次蓄水、淋水试验。

  施工单位依据施工工程量等因素,按照一个检验批不超过300m"砌体,单个楼层工程量较少时可多个楼层合并等原则,制订了填充墙砌体工程检验批计划,报监理工程师审批。

  问题:

  1见证检测时,什么时间通知见证人员到场见证?见证人员应检查的见证内容是什么?该批进场验证不齐的钢筋还需完成什么验证工作才能使用?

  2逐项改正填充墙砌体施工方案中的错误之处。

  3指出卫生间施工记录中的不妥之处,写出正确做法。

  4检验批划分的考虑因素有哪些?指出砌体工程检验批划分中的不妥之处,写出正确做法。

  (三)

  背景资料

  某住宅工程,建筑面积1.2万平方米,地下1层,地上12层,剪力墙结构。公共区域及室内地面装修为石材,墙、顶饰面均为涂料。工程东侧距基坑上口线8m处有一座六层老旧砖混结构住宅,市政管线从两建筑间穿过,为了保证既有住宅的安全,项目部对东侧边坡采用钢筋混凝士排桩支护,其余部位采用喷锚支护

  项目部制定了基坑工程监测方案,对基坑支护结构和周围环境进行监测,其中周围环境监测包含基坑外地形变形监测等内容。方案报送监理丁程师批准后实施。

  基础底板混凝土量较大,项目部决定组织夜间施工,因事先准备不足,施工过程中被附近居民投诉,后经协调取得了大家谅解。地下室管道安装时,一名工人站在2.2m高移动平台上作业,另一名工人在地面协助其工作,安全完成了工作任务。

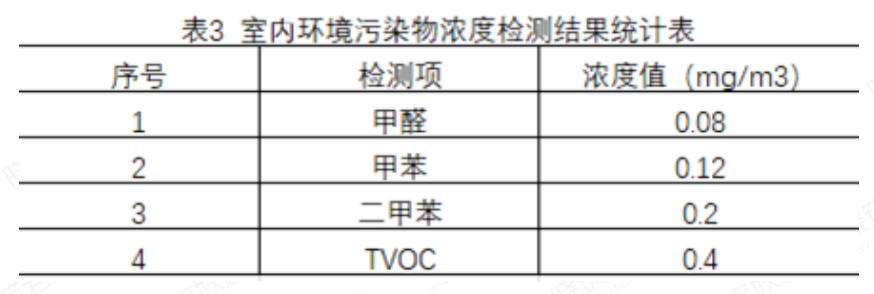

  该住宅工程竣工验收前,按照规定对室内环境污染物浓度进行了检测,部分检测及数值如下

  问题:

  1.基坑工程检测方案中,对周围环境检测还应有哪些检测内容?

  2.写出夜间施工的时间区段和噪声排放最大值,夜间施工前应做哪些具体准备工作?

  3.在该高度移动平台上作业是否属于高处作业?高处作业分为几个等级?操作人员必备的个人安全防护用具、用品有哪些?

  4根据控制室内环境污染的不同要求,该建筑属于几类民用建筑工程?表3符合规范要求的检测项有哪些?还应检测哪些项目?

  解析:1.第一问周围构筑物的沉降变形,地下管线位移等沉降变形。2.第二问夜间 22 号到 6 点,55 分贝。办理夜间施工许可证,降噪,公告居 民,取得谅解。3.第三问属于,分 3 级,安全帽,安全带,防护服,防滑鞋。4.第四问一类,符合要求的:前 3 个,检测项目:氨氡

  【案例四】

  背景资料

  建设单位投资兴建酒店工程,建筑面积为220万平方米,钢筋混凝土框架结构。建设单位编制了招标文件,发布了招标公告,招标控制价为1.056亿元,项目实行施工总承包,包范围为土建、水电、通风空调、消防、装饰装修及园林景观工程,消防及园林景观由建设单位单独发包,主要设备由建设单位采购。先后有13家单位通过了资格预审后参加投标,最终D施工单位以99000万元中标。双方按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工总承包合同,部分条款约定为:工程质量合格:实 工程量差异在土5%(含土5%)以内时按照或程量清单综合单价结算,超出幅度大于5%

  时按照工程量清单综合单价的0.9倍结算,减少幅度大于5%时按照工程量清单综合单价的1.1倍结算。

  D施工单位中标后正常开展了相关工作:组建了项目经理部;搭建临时设施;制定招采计划,自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工,并签订了专业分包合同:进行项目成本分析、成本目标的制定,通过分析中标价得知,期间费用为642.00万元,利润为891.00万元,增值税为990.00万元。

  有两项分项工程完成后,双方及时确认了实际完成工作量。如表4:

  工程按期进入安装调试阶段时,由于雷电引发了一场火灾。火灾结束后48小时内,D施工单位向项目监理机构通报了火灾损失情况:价值80.00万元的待安装设备报废;D施工单位人员烧伤所需医疗费及误工补偿费35.00万元;租赁施工设备损坏赔偿费J500万元;必要的现场管理s保卫人员费用支出2.00万元;其他损失待核实后另行报报。

  监理机构审核属实后 报了建设单位。

  问题:

  1、分别按照制造成本法、完全成本法计算该工程的施工成本是多少万元,接照工程施工成本费用目标划,施工成本有哪几类?

  2、分析计算A1,A2分项工程的清单综合单价是否需要调整?并计算A1,A2分项工程实际完成的工作量是多少元。

  3.D施工单位在专业分包管理上的做法有哪些不妥之处?说明理由。招投标法对此类行为的处罚有哪些?

  4,指出在火灾事故中,建设单位、D施工单位各自应承担哪些损失。(不考虑保险因素)

  【参考答案】

  1,(1)完全成本法=9900-891.00-990.0097119(万元);制造成本法一完全成不一期间费用=97119-642.00=96477(万元)。

  (2)按照建筑工程施工项目成本的费用目标划分为:生产成本、质量成本、工期成本、不可预见成本(例如罚款等)

  【解析】完全成本法是把企业生产经营发生的一切费用全部吸收到产品成本之中(即不包括利润和税金)。所谓制造成本法是指在计算产品成本时,只归集与分配与施工项目有密切关系的成本及生产费用,而将与施工项目没有直接关系却与企业经营期间相关的费用(俗称期间费用,例如建筑企业层级的管理费、经营开拓费、财务费用等)作为期间费用,从当期收益中一笔冲减的成本计算方法。实际上是项目部的现场施工成本,反映了项目部的成本管理水平。
