1.城镇道路横断面常采用三、四幅路形式的是()。
A.快速路
B.主干路
C.次干路
D支道
【答案】B
【解析】城镇道路橫断面常采用三、四幅路形式的是主干路。
2.城镇水泥混凝土道路加铺沥青混凝上面层时,应调整()高程。
A雨水管
B. 检查井
C. 路灯杆
D.防撞墩
【答案】B
【解析】原有水泥混凝土路面作为道路基层加铺沥青混凝土面层时,应注意原有兩水管以及检查井的位置和高程,为配合沥青混凝土加铺应将检查井高程进行调整。
【考点来源】2K311044城镇道路养护、大修、改造技术
3.配制喷射混凝上时,应掺加的外加剂是()。
A.速疑剂
B.引气剂
C.缓疑剂
D.泵送剂
【答案】A
【解析】常用的外加剂有减水剂、早强剂、缓凝剂、引气剂、防冻剂、臆胀剂、防水、剂、混凝士泵送剂、喷射混凝土用的速凝剂等。
【考点来源】2K312014混凝土施工技术
4.后张法预应力挤压锚具的锚固方式属于()
A夹片式
B.握裹式
C.支承式
D.组合式
【答案】B
【解析】后张预应力锚具和连接 按照猫固方式不同,可分为夹片式(单孔和多孔夹片锚具)、支承式(撤头锚具、螺母锚具)
握表式(挤压键具、压花描具和组合式(热铸锚具、冷铸铺具)。
【考点来源】2K312015预应力混疑土施工技术
5.在黏士中施打钢板桩时,不直使用的方法是()
A. 撞击法
B. 振动法
C.静压法
D射水法
【答案】D
【解析】钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宣使用射水下沉办法
【考点来源】2K312021各类围堰施工要求
6].下列建筑物中,属于维持地下车站空气质量的附属建筑物是()。
A站台
B.站厅
C. 生活用房
D.地面风亭
【答案】D
【解析】通风道及地面通风亭的作用是维持地下车站内空气质量满足乘客吸收新鲜空气的需求。
【考点来源】2K313011地铁车站结构与施工方法
7.地铁暗挖施工监测信息应由项目()统一掌握。
A.经理(负责人
B.生产经理
C.技术负责人
D.安全总监
【答案】C
【解析】利用监控量测信息指导设计与施工是浅埋暗挖施工工序的重要组成部分。在实施过程中施工单位要有专门机构执行与管理,并由项目技术负责人统一掌握。
【考点来源】2K313012地铁区问随邀结构与施工方法
8.水池变形缝橡胶止水带现场接头应采用()方式。
A.粘接B.插接C.热接D.搭接
【答案】C
【解析】塑料或橡胶止水帝接头应采用热接,不得采用雲接;接縫应平整、牢固,不得有裂口、脱胶现象。
【考点来源】2K314021预应力混凝土水池施工技术

9.在相同施工分条件下,采用放坡法开挖沟槽,边坡坡度最陡的土质是()
A.硬塑的粉士
B.硬塑的黏土
C.老黄土
D.经井点降水后的软土
【答案】c
【解析】
【考点来源】2K315011开槽管道施工技术
10 .平定向包施工前,核实已有地下管线和均筑物准确位置采用心法。
A.坑探
B.雷达探测
C.超声波探测
D.洞探
【答案】A
【解析】开工前施工单位应仔细核对建设单位提供的工程勘察报告,进行现场沿线的调查;特别是已有地下管线和构筑物应进行人工挖探孔通称坑探确定其准确位置,以免施工造成损坏。
【考点来源】2K315012不开槽管道施工方法
11.城市地下管道内衬法修复技术通常适用于()断面管道。
A.卵形
B. 矩形
C. 梯形
D.圆形
【解析】内衬法施工简单、速度快,可适应大曲率半径的弯管,但存在管道的断面受损失较大、环形要求灌浆、一般只用于圆开断面管道等缺点。
【考点来源】2K315015给水排水管网维护与修复技术
12.供热管道焊接前,应根据焊接工艺试验结果编制()
A焊接工艺方案
B.质量计划
C.焊接作业指导书
D.施工组织设计
【答案】A
【解析】在实施舉接前,应根据早接工艺试验結果编写焊接工艺方案。
【考点来源】2K315022供热管道施工与安装要求
13.现场加工、安装简便,安全可靠,价格低廉但占用空间大的管网补偿器是().
A.波纹管补偿器
B.球形补偿器
C套简补偿器
D方形补偿器
【答案】D
14.高压和中压A燃气管道管材应采用().
A.PVC双壁波纹管
B.钢管
C.HDPE实壁管
D.聚乙烯复合管
【答案】B
【解析】高压和中压A燃气管道,应采用钢管;中压B和低压燃气管道,宜采用钢管或机械接口铸铁管。
【考点来源】2K315032燃气習道施工与安装要求
【解析】加工简单,安装方便,安全可靠,价格低廉,但占空间大,局部阻力大。
【考点来源】2K315023供热管网附件及换热站设施安装要求
15.生活垃圾填埋场土工合成材料GCL垫是两层土工合成材料之间夹封()未通过针刺、粘接或缝合而制成的一种复合材料。
A.石灰
B.膨润土
C石膏
D.粉煤灰
【答案】B
【解析】土工合成材料融润土垫(GCL)是两层土工合成材料之间夹封膨淘润土粉末(或其他低渗透性材料),通过针刺、粘接或缝合而制成的一种复合材料。
【考点来源】2K316012生活垃圾坟埋场坟埋区防渗层施T技术
16.可视构筑物定位的需要,灵活布设网点的施工测量平面控制网是()
A.建筑方格网
B.边角网
C导线控制网
D结点网
【答案】c
【解析】导线测量控制网,可视构筑物定位的需要灵活布设网点,便于控制点的使用和保存。
【考点来源】2K317012场区控制测量
17.下列施工单位向建设单位提出的费用索赔项目中,不能素赔的是0。
A.因工程变更项目增加的费用
B.征地拆迁引起的增加的费用
C.处理不明地下障碍物增加的费用
D.施工机械损坏增加的费用
【答案】D
【解析】D选项不属于发包方的责任,不予索赔。
【考点来源】2K320032施工合同素赔
18.施工成本管理的基本流程是0.
A.成本分析一成本核算-成本预测-成本计划一成本控制一成本考核
B.成本核算一成本预则一成本考核-成本分析一成本计划一成本控制
C.成本预测-成本计划一成本控制-成本核算一成本分析一成本考核
D.成本计划一成本控制一成本预则-成本核算-成本考核-成本分析
【答案】c
【解析】施工成本管理的基本流程:成本预测-成本计划-成本控制-成本核算-成木本分析一成本考核。
【考点来源】2K320041施工成本管理
19.施工现场禁止露天熔 沥青,主要是为了防治0污染。
A.大气
B.固体废物
水体
D.噪声
【答案】A
【解析】防治大气污染:不得在施工现场熔 沥青,严禁在施工现场焚烧沥青、油毡、橡胶、塑料、皮革、垃圾以及其他产生有毒、有害烟尘和恶臭气体的物质。
【考点来源】2K320062环境保护管理要点

20.某雨水管道工程施工双代号网络进度计划如下图,该网络计划的关键线路是()
【答案】c
【解析】1-2-4-8-9-10路径时间最长为17天。
【考点来源】2K320071施工进度计划编制方法的应用
21.城镇道路面层的热拌沥青混合料宣使用()
A.道路石油沥青
B.煤沥青
C.煤焦油沥青
D.液体石油沥青
E.乳化石油沥青
【答案】ADE
【解析】我国行业标准《城镇道路工程施工与质量验收规范》CJ1--2008规定:城镇道路面层宜优先采用A级沥青(适用于各种等级、任何场合和会次),不宜使用煤沥青。其品种有道路石油沥青、软谋沥青、液体石油沥青、乳化石注沥青等。
【考点来源】2K311013沥青混合料的组成与材料
22.锤击法沉柱时,控制终止锤击的标准包括()。
A.地面隆起程度
B.桩头破坏情况
C.桩端设计高程
D.桩身回弹青况
E.贯入度
【答案】CE
【解析】桩终止锤击的控制应视桩端土质而定,一股情况下以控制桩端设计标高为主,贯人度为辅。
【考点来源】2K312022桩基础施工方法与设备选择
23.利用微生物的代谢作用去除城市污水中有机物质的常用方法有()。
A.混凝法
B活性污泥法C.氧消化法
D生物膜法
E.稳定塘法
【答案】BDE
【解析】生物处理法是利用微生物的代谢作用,去除污水中有机物质的方法。常用的有活性污泥法、生物法等,还有稳定塘及污水土地处理法。
【考点来源】2K314011给水与污水处理工艺流程
24.供热系统换热站内设备和管道可采用的连接方式有()。
A.法兰连接B.焊接连接C.卡套连接D.螺纹连接E.套简连接
【答案】AB
【解析】换热站内设备一般采用法兰连接,管道连接采用焊接。
【考点来源】2K315023供热管网附件及换热站设施安装要求
25.市政公用管道要求介质单向流通的阀门有()
A.安全阀
B.减压阀
C止回涵
D.截止阀
E.球阀
【答案】ABC
【解析】方向性一般阀门的阀体上有标志,能头所指方向即介质的流向,必须特别注意,不得装反。因为有多种闯门要求介质单向流通,如安全阀、减压阀、止回阁等。截止阀为了便于开启和检修,也要求个质由下而上通过陶座。
【考点来源】2K315033燃气管网附属设备安装要求
26.生活垃圾填坝场HDPE膜焊缝质量的非破坏性检测方法主要有()检测法。
A.水压B.气压
C真空
D.电火花
E.强度
【答案】BCD
【解析】HDPE焊缝非破坏性检测主要有双缝热熔焊缝气压检测法和单缝挤压焊缝的真空及电火花检测法。
【考点来源】2K316012生活垃圾填埋场填埋区防渗层施工技术
27大体积混凝土采取分层浇筑,其目的有().
A.利用浇筑面散热
B.延长混凝土拌合物的初疑时间
C.延长混凝土拌合物的终凝时间
D提高混凝土的后期强度
E.减少混凝土裂缝
【答案】AE
【解析】采取分层浇筑混凝土,利用浇筑面散热,以大大减少施工中出现裂缝的可能性。
【考点来源】2K320102大体积混凝土浇筑施工质量检查与验收
28燃气钢管防腐层质量检验项目有().
A.外观B.厚度
C.黏结力
D.漏点
E.热稳定性
【答案】ABCD
【解析】钢管防腐层外观检查要求表面平整,色泽均匀,无气泡、开裂及缩孔等缺陷,表面防腐允许有轻度播皮状花纹:防腐管每20根为一组,每组抽查1根,随机取三个位置,每个位置测量四周均匀分布的四个点的防腐层厚度,应符合相关标准的要求;同时按相关规范进行黏接力检查,并采用电火花检漏仪对防腐管逐根进行漏点检查,以无漏点为合格。
【考点来源】2K320131城镇燃气供热管道施工质量检查与验收
29.市政工程竣工报告应包括()等内容。
A1程概況
施工组织设计文件
C工程施工监理报告
D.施工履行设计文件情况
E.合同履行情况
【答案】ABDE
解析工程坡工报告应包含的主要內容:
1)工程概况。
)施工组织设计文件。
3)工程施工质量检查结果。
4)符合法律法规及工程建设强制性标准情况。
5)工程施工履行设计文件情况。
6)工程合同履约情况。
【考点来源】2K320181工程竣工验收要求
30.施工作业过程中,应及时对施工组织设计进行修改或补充的情况有()。
A工程设计有重大变更
B.施工主要管理人员变动
C主要施工资源配置有重大调整
D.施工环境有重大改变
E.主要施工材料供货单位发生变化
【答案】ACD
【解析】施工作业过程中发生下列情况之一一时,施工组织设计应及时修改或补充:D1程设计有重大变更。
②主要施工资源配置有重大调整
③施工环境有重大改变。
【考点来源】2K320051施工组织设计编制注意事项
案例一

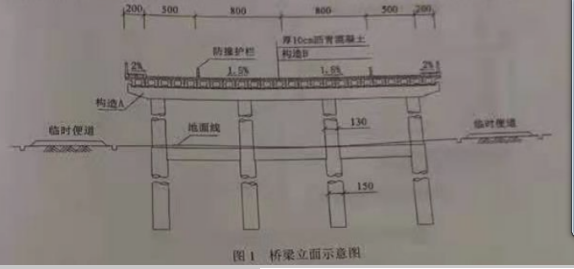

背景资料某公司承建一座城郊跨线桥工程,双向四车道,桥面宽度30m,横断面路幅划分为2m(人行道)+5m(机动车道)+16m(车行道)+ 5m(机动车道)+2m(人行道)。上部结构为5x20m预制预应力混凝土简支空心板梁下部结构为构造A及4130cm园柱式墩,基础采用0150cm钢筋混凝士钻孔灌注桩重動式U型桥台桥面铺装结构层包括厚10cm沥青混凝土、构造B、防水层。桥梁立面如图1所示。
项目部编制的施工组织设计明确下事项:
(1)桥梁的主要施工工序编号为 桩基、②支座垫石、③墩台、④安装空心板梁、③构造A、⑥防水层、2现浇构造B.@安装支座、@现浇湿接缝、四摊铺沥青混凝土及其他:施工工艺流程为:柱基-③墩台-@构造A-②支座垫石-④安装空心板梁-C-D-E-@推铺沥青混凝土及其他。
(2)公司具备梁板施工安装的技术且拥有汽车起重机、门式吊梁车、跨墩龙门吊、穿巷式架桥机、浮吊、梁体页推等设备。经方案比选,确定采用汽车起重机安装空心板梁。
(3)空心板梁安装前,对支座垫石进行检查验收。
问题:
1写出图1中构造A、B的名称。
2.写出施工工艺流程中C、D、E的名称或工序编号。
3.依据公司现有设备,除了采用汽车起重安装空心板梁外,还可采用那些设备?
4指出项目部选择汽车起重机安装空心板梁考虑的优点。
5写出支座垫石验收的质量检验主控项目。
【答案解析】
1.构造A:盖梁,构造:8现浇钢筋混凝土整平层(防水层混凝土基层)
2.
3跨墩龙门吊,穿巷式架桥机。
4优点:施工方便灵活,施工成本低,施工速度快,对施工现场环境影响小。
5垫石材料与强度、支座垫石页面高程、平整度、坡度、坡向。
案例二
背景资料32某公司承建一污水处理厂扩建工程,新建AAO生物反应池等污水处理设施。采用综合箱体结构形式,基础埋深为55-97m采用明挖法施工,基坑围护结构采用p800mm钢筋混凝土灌注桩,止水帷幕采用4600mm高压旋喷柱。基坑围护结构与箱体结构位置立面如图2所示。施工合同专用条款约定如下主要材料市场价格浮动在基准价格+ 5%6以内(含)不予调整,超过+5%时对超出部分按月进行调整;主要材料价格以当地造价行政主管部门发布的信息价格为准。施工过程中发生了如下事件:事件一:施工期间,建设单位委托具有相应资质的监测单位对基坑施工进行第三方监测,并及时向监理等参建单位提交监测成果。当开挖至坑底高程时,监测结果显示地表沉降测点数据变化超过规定值。项目部及时启动稳定坑底应急措施。
事件二:项目部根据当地造价行政主管部门发布的3月份材料信息价格和当月部分工程材料用量申报当月材料价格调整差价。3月份部分工程材料用量及材料信息价格见表2。
事件三:为加快施工进度项目部增加劳务人员。施工过程中,一名新进场的模板工发生高处坠亡事故。当地安全生产行政主管部门的事故调查结果显示:这名模板工上岗前未进行安全培训,违反作业操作规程被认定为安全责任事故。根据相关法规对有关单位和个人作出处罚决定
问题
1.写出图1中构造A.B的名称,
2·写出施工工艺流程中C.D.E的名称或工序编号。
3,依据公司现有设备,除了采用汽车起重机安装空心板梁外,还可采用哪些设备?
4,指出项目部选择汽车起重机安装空心板梁考虑的优点。
5·写出支座垫石验收的质量检验主拉项目,
【参考答案】
1.a挡水墙;b截水沟;c锚杆。
2.1加深围护结构入土深度2坑底土体加固3坑内井点降水,适时施做底板结构。
3.1地下水位监测报告:
C XCAcS992围护结构水平位移监测报告;3围护结构竖向位移监测报告;
4地下管线变形监测报告;5坑底土体变形检测报告。
1钢材4600x5%=2304600-4200=400,230400且超出5%范围钢材价格:
1200x1000=42000002混凝土500x5%=25580-500=8025〈80且超出5%范围混凝土价格000x580=29000003木材1590x5%=79.51630-1590=4040<79.5未超出5%范围木材价格:1590x1200=1908000总计4200000+2900000+1908000=900800015.1死亡小于3人或重伤10人以下为一般事故2死亡大于等于3人,小于10人或重大于等于10入小于50人为较大事故3死亡大于等于10人,小于30人。
案例(三)
背景资料
某公司中标给水厂扩建**工程。主要内容有**,其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40,抗渗等级*。
臭氧接触池的平面有效尺寸为23.3×21.5m,在宽度方向上设有***、**1-3m,隔墙一端与池壁相连,交叉布置,池壁上宽200mm,下宽150mm,***300mm,C15混凝土垫层厚150mm,池顶板厚200mm,**板顶面标高-2.750m,*板顶面标高-5.850m,现场土质为湿软粉质砂土,地下水位标高*m。臭氧接触池里面如图3所示。
图3臭氧接触池立面示意图
(高程单位:m;尺寸单位:m)
项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容:
(1)将降水和土方工程施工分包给专业公司;
(2)池体分次浇筑,在池底板顶面以上300mm 和顶板底面以下200mm的池壁上设置施工缝;分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板浇筑。
(3)浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。
监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。
【参考答案】
1.可以进行分包、理由(1)降水及土方工程属于分项工程,也属于专业工程。按照相关规定,可以进行单独分包,(2)降水及土方工程不属于主体工程,是非关键性工作,按照相关规定,也可以进行分包。
2.测量定位、主方开挖及地基处理、垫层施工、防水层施工、底板浇筑他型及顶板支撑柱浇筑、顶板浇筑、功能性试验。
.最小开轻深度:0.1510:312.75-3.2n年顶板支架高度:5.86-(-2.75)=3.6m。
4.深基坑开挖,模板工程及支撑体系。需要进行专家论证的有模板工程及支撑体系专项施工方案。理由8.6-0.3-0.2=8.10按照危险性较大的分部分项工程安全管理规定,模板搭设高度大于8m应组织专家论证。
5.依照规定壁厚不应小于3.5mm,误差士0.1%,整改措施:对现已搭设的支架应全部拆除,更换壁厚符合要求的钢管重新搭设支架。
案例(四)
【参考答案】
1.H-2.5×3+0.5=7m地下水控制方法有降水、隔水、回灌三种。
2.存在问题(1)项目部有关人员收集核验管道资料;
(2)抽样检查管道外观尺寸。
正确做法:(1)项目部取样员应在监理单位、建设单住见证下进行取样并对样品应进(2)抽样检查管道的外观尺寸,还应查管道的壁厚。
3.(1)槽底原状地基不应扰动,机械开挖时槽底预留200mm~300mm土层由人工开挖至设计标高;
(2)槽底不得受水浸泡;
(3)槽底土层为杂填土时应全部控出并按设计要求进行地基处理;aA9
(4)槽壁平顺,边坡要符合施工方案的规定:
(5)机械开挖时不得碰撞支撑;
(6)沟槽边坡稳固后设置供施工人员上下的安全梯。
4.(1)应根据先支后拆,后支先拆的原则进行;
(2)拆除顺序应该为第一道钢支撑,第一道围堰、第二道钢支撑、第二道钢围堰、拉森钢板桩。
5.控制措施:利用管道本身胸腔部分回填压实过程中出现的管道竖向反向变形,来抵消一部分由于管道上部荷载作用引起的竖向变形,使管道周围回填土具有较大的密度和支撑反力。监测方法有:人工观测法,简易器具法,管道检测设备测定法,试验验证法。
