一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)
1.建设工程竣工验收时,审核竣工文件的单位是()。
A.施工单位
B.监理单位
C.建设单位
D设计单位
【答案】B
【解析】竣工文件由施工单位负责编制,监理负责审核。【考点来源】机电工程项目竣工档案编制要求P224
2.下列沟通协调内容中,属于外部沟通协调的是()。
A.各专业管线的综合布置
B.重大设备安装方案的确定
C.施工工艺做法技术交底
D.施工使用的材料有序供应
【答案】B
【解析】外部沟通协调的主要内容:
1.与建设单位的沟通与协调
包括:现场临时设施;技术质量标准的对接,技术文件的传递程序;工程综合进度的协商与协调;业主资金的安排与施工方资金的使用;业主提供的设备、材料的交接、验收的操作程序;设备安装质量、重大设备安装方案的确定;合同变更、索赔、签证;观场突发事件的应急处理。
【考点来源】外部沟通协调 P276
3.建筑安装工程进度款支付的申请内容中不包括()。
A.已支付的合同价款
B.本月完成的合同价款
C.已签订的预算价款
D.本月返还的预付价款
【答案】C
【解析】进度款支付申请内容:
1)累计已完成的合同价款。
2)累计已实际支付的合同价款。
3)本周期合计完成的合同价款:本周期已完成的单价项目金额;本周期应支付的总价项目金额;本周期已完成的计日工价款;本周期应支付的安全文明施工费;本周期应增加的金额。
4)本周期合计应扣减的金额;本周期应扣回的预付款;本周期应扣减的金额。
5)本周期实际应支付的合同价款!
【考点来源】工程预付款及期中支付P323
二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.企业申请新装用电时,应向供电部门提供的资料包括()。
金跳醒99F年
A用电负荷
B.用电性质
C.用电设备
D.用电规划
E.用电方法
【答案】ABCD
【解析】用户申请新装或增加用电时,应向供电企业提供用电工程项目批准的文件及有关的用电资料。包括用电地点、电力用途、用电性质、用电设备、用电设备清单、用电负荷、保安电力、用电规划等,并依照供电企业规定如实填写用电申请书及办理所需手续。
【考点来源】用电手续的规定P344
22.关于声级计的使用要求,正确的有()。
A.选用的量程和精度应满足噪声检测要求
B.送所属企业的计量管理部门校准成校验
C.定期送法定或授权的计量检定机构检定。
D.经验货和验证合格后即可发放使用测量E.必须具有计量检定证书或计量检定标记
【答案】ACE
【解析】1.应与所承揽的工程项目的内容、检测要求以及所确定的施工方法和检测方法相适应。
例如,所选用计量器具的量程、精度和记录方式,适应的范围和环境,必须满足被测对象及检测内容的计量要求,使被测对象在量程范围内。检测器具的测量极限误差必须小于或等于被测对象所能允许的测量极限误差。
2.所选用的计量器具和测量设备,必须具有计量检定证书或计量检定标记。
3.所选用的计量器具和测量设备,在技术上是适用的,操作培训是较容易的,坚实耐用易于携带,检定地点在工程所在地附近的,使用时其比对物质和信号源易于保证。尽量不选尚未建立检定规程的测量器具。
【考点来源】确定计量器具的选择原则P341)
23.关于压力容器许可制度的说法,正确的有()。
A.固定式压力容器不单独许可
B.各类气瓶安装无需许可
C.压力容器改造需单独许可
D.压力容器重大修理需单独许可
E.A1级可覆盖A2级、D级
【答案】ABE
【解析】1.压力容器制造(含安装、修理、改造)许可,A1级覆盖A2、D级,A2、C1、C2级覆盖D级。A5级压力容器制造许可的单位可以制造与其产品配套的中低压压力容器。
2.固定式压力容器安装不单独进行许可,各类气瓶安装无需许可。
3.压力容器改造和重大修理由取得相应级别制造许可的单位进行,不单独进行许可。
【考点来源】特种设备制造、安装、改造、修理单位的资质许可P357
24.关于工业安装工程质量验收的说法,正确的有()。
A.质量检验数量应符合验收标准B.隐蔽工程应在隐蔽前验收合格
C.单位工程的验收由监理单位组织A天
D.质量验收前施工单位应自检合格
E.分包工程的质量验收由分包单位申报
【答案】ABD
【解析】单位(子单位)工程的验收应在各分部工程验收合格的基础上,由施工单位(总承包单位)向监理(建设)单位提出报验申请,由建设单位项目负责人组织监理、设计、施工单位等项目负责人及质量技术负责人进行验收,并应填写验收记录。
当工程由分包单位施工时,其总承包单位应对工程质量全面负责,并由总承包单位报验
25.下列建筑安装工程检验批的质量验收项目中,属于主控项目的是()。
A.母线槽的绝缘电阻值
B.卫生器具安装的水平度
C.空调水管的支架间距
D.金属风管的严密性检验
E.风机盘管排水管坡度
【答案】AD
【解析】主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。一般项目是除主控项目以外的检验项目,可以允许有偏差的项目。例如,管道的压力试验、风管系统的严密性检验、电气的绝缘与接地测试等均是主控项目。
【考点来源】检验批的施工质量验收合格的规定P372
26.下列材料中,不属于有机绝缘材料的有()。
A.云母
B.石棉
C.硫黄
D.橡胶~
E矿物油
【答案】ABC
【解析】无机绝缘材料:有云母、石棉、大理石、瓷器、玻璃和硫黄等,主要用作电机和电器绝缘、开关的底板和绝缘子等。
有机绝缘材料:有矿物油、虫胶、树脂、橡胶、棉纱、纸、麻、蚕丝和人造丝等,大多用于制造绝缘漆、绕组和导线的被覆绝缘物等。
【考点来源】绝缘材料P15
27.动力式压缩机按结构形式和工作原理可分为()。
A.轴流式压缩机
B.容积式压缩机
C.离心式压缩机工
D.往复式压缩机
E.混流式压缩机
【答案】ACE
【解析】按照压缩气体方式可分为:容积式压缩机和动力式压缩机两大类。按结构形式和工作原理,容积式压缩机可分为往复式压缩机、回转式压缩机;动力式压缩机可分为轴流式压缩机、离心式压缩机和混流式压缩机。
【考点来源】压缩机的分类和性能P17
28.管道工程施工测量的准备工作应包括()。
A.勘察施工现场
B.绘制施测草图
C.确定施测精度
D.设置沉降观测点
E.测设施工控制桩
【答案】ABC
【解析】管道工程施工测量的准备工作:
1)熟悉设计图纸资料。
2)勘察施工现场。
3)绘制施测草图。
4)确定施测精度。
【来源】机电工程中常见的工程测量2H)
30.关于焊接操作要要求的说法,正确的有()
A定位焊缝不得熔入正式焊缝
B.不得在焊接坡口内试验电流
C.盖面焊道不得锤击清除应力
D.焊机电流表未校验不得使用
E.焊接中断时应控制冷却速度
【答案】CDE
【解析】不得在焊件表面引弧或试验电流;直
《特种设备焊接操作人员考核细则》TSCZ6002-2010中规定:从事下列焊缝焊接工作的焊工,应当按照本细则考核合格,持有《特种设备安全管理和作业人员证》
1)承压类设备的受压元件焊缝、与受压元件相焊的焊缝、受压元件母材表面堆焊;
2)机电类设备的主要受力结构(部)件焊缝、与主要受力结构(部)件相焊的焊缝;
3).期入前两项邮鲜内的定的提缝。
【考点来源】焊接工艺的选择P39
案例一
背景资料

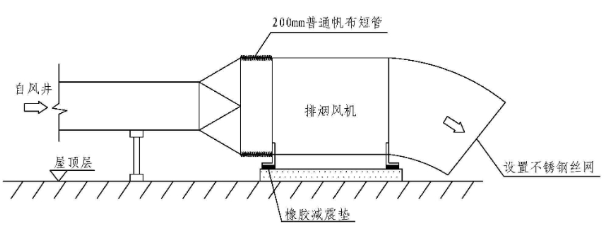

某市财政拨款建设-综合性三甲医院,其中通风空调工程采用电子方式公开招标。外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外首施工单位需提前报名、审核通过后方可参与投标。最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%:工程价款结算总额的396作为质量保修金。500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进行了节能复验,复验的性能参数包括机组的供令量、供热量和水阻力等。排细风机进场报验后,安装就位于屋页的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1).
监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整改。工程竣工结算时,经审核预付款已经全部挺扣完成,设计变更增加喽用80万元,暂列金额无其它使用。
问题:
1要求外首施工单位需提前审核通过后方可参与投标是否合理?说明理由。
2.风机盘管机组的现场节能复验应在什么时点进行?还应复验哪些性能参数?复验数量最少选取多少台?
3.指出图1屋页排烟风机安装的不合格项,应怎么纠正?
4计算本工程质量保修金的金额,本工程进度价款的结算方式可以有哪几种方式?
【参考答案】
1.不含理。
理由:外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。属于以不合理条件限制潜在投标人。
【考点来源】机电工程招标投标管理要求P1842.(1)应在风机盘管机组进场时进行复验。
(2)还应包括:风量、功率及噪声。
(3)检查数量:同一厂家的风机盘管机组按数量复验2%,但不得少于2台”。
因此应抽取500×2%=10台。
可参考GB50411-2007建筑节能工程施工质量验收规范中10.2.2,此小问属于超纲内容
【考点来源】设备安装的施工技术要求P1513.不合格1:设备与排烟风管之间采用普通帆布短管连接纠正:设备与排烟风管之间采用短管必须采用不燃柔性材料。
纠正:防排烟风机应设在混凝土或钢架基础上,且不应设置减振装置。
【考点来源】消防工程施工技术要求P1704.(1)质量保修金额:(3000-100)×3%=87万元。
(2)一般工程进度款的结算方式包括:定期结算、分段结算、竣工后一次性结算、目标结理:约有管理、等算双方约定的其他结理方式年
【考点来源】工程竣工结算)
案例(二)
【背景资料】
某施工单位承包新建风电项目的35KV升压站和35KV架空线路,计架空线路需跨越铁路,升压站内设置一台35gV的油浸式变压器。施工部及生活营地没置在某行政村旁,项目都进场后,未经铁路部门]许可,占用。。。存放施工设备,受到铁路部门处罚,停工处理。造成了工期延误。
设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底。在变压器管母线安装时,发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,管母线仍按照原设计图供货,经协调,管母线返厂加工处理,为保证合同工期,项目部组织人员连夜。。。进行管母线安装,采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延误。
升压站安装完成后,进行了变压器交接试验,试验内容见表2,监理认为试验内容不全,项目部补充了交接试验项目,通过验收。

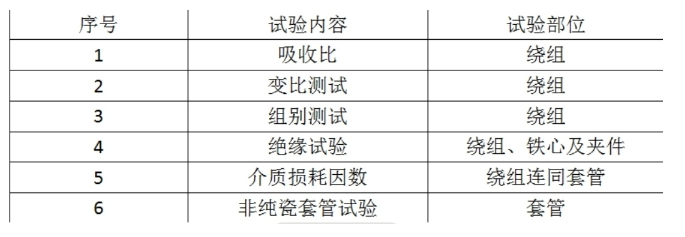

2变压器交接试验内容
【问题】
1.项目部在设置生活营地时需要与哪些部门沟通协调?
2.在降低噪声和控制光污染方面项目部应采取哪些措施?
3.变压器交接试验还应补充哪些项目?
4.造成本工程工期延误的原因有哪些?
【参考答案】
案例三
背景资料某安装公司中标一机电工程项目,承包内容有工艺设备及管道工程,暖通工程,电气工程和给排水工程。安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底;依据施工总进度计划,组织施工合理安排人员,材料,机械等,使工程按合同要求进行。
在工艺设备运输及用装前,施工员向施工班组进行了技术交底,交底内容包含施工时间,工艺设备安装位置,安装质量标准,质量通病及预防方法等。
在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图所示,认为该位置不符合规范要求,要求项目部整改。施工期间,露天水平管道绝热施工验收合格后,进行金属铜板保护层施工时,施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。

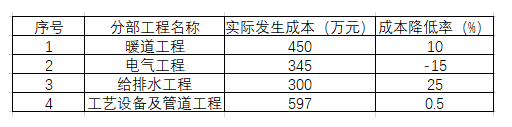

在工程竣工验收后,项目部进行了成本分析,数据收集如表3所示。
问题:
1工艺设备施工交底中,还应增加哪些施工质量要求。

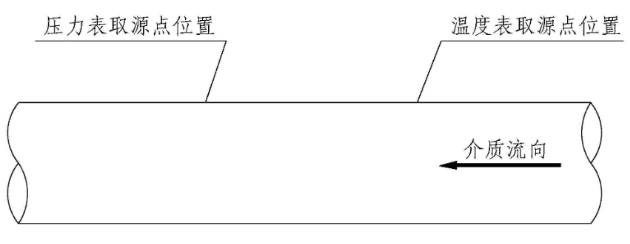

2.图3中气体管道压力表与温度表取源部件位置是否正确?说明理由。蒸汽管道的压力表取压总安装方位有何要求?
3.管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?
4列式计算本工程的计划成本及项目总成本降低率。
【参考答案】
1.还应补充:质量保证措施、检验、试验质量检测验收评级依据。
【考点来源】施工技术交底的依据、类型与内容P2162.(1)不正确。
理由:压力取源部件与温度取源部件在同一管段上时的要求:压力取源部件应安装在温度取源部件的上游侧。
(2)测量蒸汽压力时,取压点的方位在管道的上半部,或者下半部与管道水平中心线成0~45范角的范围内。
【考点来源】自动化仪表取源部件的安装要求P1133.(1)管道绝热按用途分:保温、保冷、加热保护三种类型。
(2)水平管道金属保护层的纵向接缝宜布置在水平中心线下方的15°-45°处,并应缝口朝下。当侧面或底部有障碍物时,纵向接缝可移至管道水平中心线上方60°以内。
【考点来源】保护层施工技术要求P1214.成本降低率=(计划成本-实际成本)/计划成本
暖通工程计划成本=450/(1-10%)=500万元
电气工程计划成本=345/[1-(-15%)]=300万元
给排水工程=300/(1-25%)=400万元
工艺设备及管道工程=597/(1-0.5%)=600万元
项目总成本降低率=[(500+300+400+600)-(450+345+300+597)]/(500+300+400+600)
=6%
案例四
背景资料某安装公司总承包某项目气体处理装置工程,页数已将其划分为一个单位工程,包括土建工程,设备工程,管道工程等分部工程。其核心设备的气体压缩机为分体供货现场安装,气体处理装置厂房为钢结构,厂房内安装2台额定吊装重量为30/5t桥式起重机,安装公司编制了压缩机吊装专项施工方案,计划在厂房封闭和桥式起重机安装完成后,进行气体压缩机的吊装;自重30t以上的压缩机部件采用两台桥式起重机抬吊工艺,其余部件采用单台桥式起重机吊装。安装公司组织吊装专项施工方案的专家论证,专家组要求完善方案审核,审查及签字手续后,进行了方案论证。
专项施工方案审批通过后,安装公司对施工人员进行了方案交底,在压缩机底座吊装固定后,进行了压缩机部件的组装调查,重点是压缩机轴瓦,轴承等运动部件的间隙进行调整和压紧调整,保证了压缩机安装质量在压缩机试运行阶段,安装公司向监理提交了单位试运行申请,监理工程师经查验后提出压缩机还不具备单机试运行条件,因安装公司除润滑油系统循环清洗合格外,还有其他设备系统均来进行调试。安装公司完成调试后,压缩机单机试运行验收合格。
问题
1气体处理装置工程还有哪些分部工程?
2.分别写出气体压缩机吊装专项施工方案的审核和审查人员。方案实施的现场监督应是哪个人员?
3.依据解体设备安装一般程序,压缩机固定后在试运转前有那些工序?压缩机的装配精度包括哪些方面?
4.压缩机单机试运转前还应完成哪些设备及系统的调试?
- 还没有人评论,欢迎说说您的想法!
