2018一级建造师考试《建筑工程》科目考试已于2018年9月16日结束了。为方便考生们考后估分对答案,伴考网名师特整理了一建考试《建筑工程》真题答案及解析,供大家参考。

  点击》》2018年一级建造师《建筑工程》单选真题及答案

  2018一建考试《建筑工程》多选真题答案及解析

  三、案例分析题

  案例分析(一)

  背景资料

  一建筑施工场地,东西长110m,南北宽70m,拟建建筑物首层平面80m×40m,地下2层,地上6/20层,檐口高26/68m,建筑面积约48000m2,施工场地部分临时设施平面布置示意图见图1.图中布置施工临时设施有:现场办公室,木工加工及堆场,钢筋加工及堆场,油漆库房,塔吊,施工电梯,物料提升机,混凝土地泵,大门及围墙,车辆冲洗池(图中未显示的设施均视为符合要求)。

  问题:

  1.泄出图1中临时设施编号所处位置最宜布置的临时设施名称(如⑨大门与围墙)。

  2.简单说明布置理由。

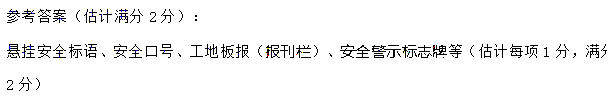

  3.施工现场安全文明施工宣传方式有哪些?

  案例分析(二)

  背景资料

  某高校图书馆工程地下二层地上五层,建筑面积约35000㎡现浇钢筋混凝土框架结构部分屋面为正向抽空四角锥网架结构施工单位与建设单位签订了施工总承包合同合同工期为21个月。

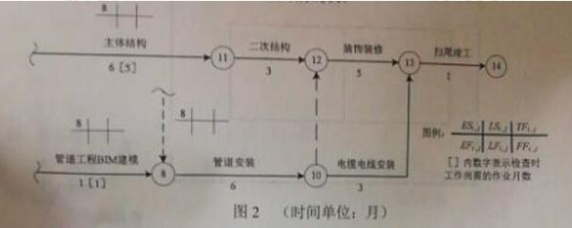

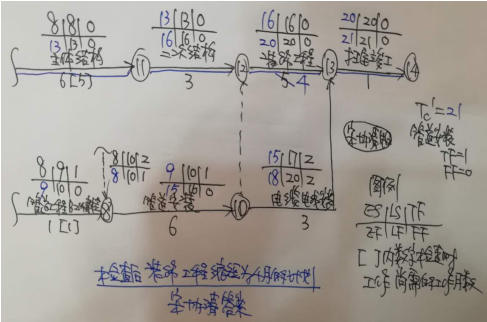

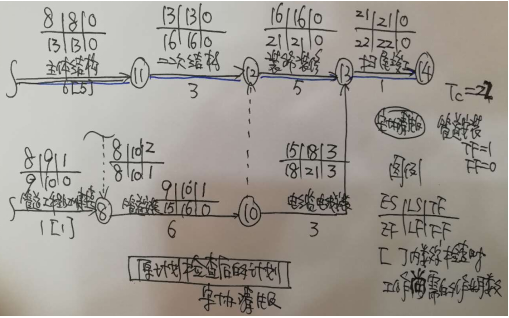

  在工程开工前施工单位按照收集依据、划分施工过程(段)计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后进行了进度检查发现施工进度拖延,其部分检查,结果如图2所示。

  项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此进度计划通过了总监理工程师的确认。

  项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大建议修改为采用分条安装法施工。

  管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。

  问题:

  1.单位工程进度计划编制步骤还应包括哪些内容?

  2.图2中工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外度网络计划的优化目标还有哪些?

  3.监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?

  4.施工单位提出的工期索赔是否成立?并说明理由。

  参考答案:

  问题

  1.单位工程进度计划编制步骤还应包括哪些内容?

  参考答案(估计满分4分):

  1)确定施工顺序;

  2)计算工程量;

  3)计算劳动量或机械台班需用量;

  4)确定持续时间;

  5)绘制可行的施工进度计划图。(估计每项1分,满分4分)

  2.图2中,工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外,进度网络计划的优化目标还有哪些?

  参考答案(估计满分6分):

  1)总工期是22个月(若考虑改进装饰装修施工工艺,使其作业时间缩短为4个月,总工期是21个月)(估计2分)

  试题基本功考查,项目管理到位,试题理解到位(尚需),有一定的难度。

  2)管道安装的总时差和自由时差分别是1个月(估计1分)、0月(估计1分)

  (两种情况下均一样)

  3)进度网络计划的优化目标还有:费用优化(估计1分)、资源优化(估计1分)

  3.监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?

  参考答案(估计满分6分):

  (1)监理工程师建议是合理的(估计2分);理由:分条安装法施工适用于分割后刚度和受力状况改变较小的网架,如正向抽空四角锥网架等。

  (2)网架安装方法还有:滑移法、整体吊装法、整体提升法、整体顶升法。(估计每项1分,满分2分)

  (3)网架高空散装法施工的特点还有:

  脚手架用量大、工期较长、需占建筑物场内用地、技术上有一定难度、适用于螺栓连接、销轴连接等非焊接连接机构。(估计每项1分,满分2分)

  4、施工单位提出的工期索赔是否成立?并说明理由。

  参考答案(估计满分4分):

  不成立(估计2分);

  理由:甲供电缆电线未按计划进场,是建设单位(或甲方)责任(估计1分),但电缆电线安装工程有3个月(若考虑改进装饰装修施工工艺,总时差2个月)的总时差(估计1分),最早开始时间推迟了1个月,小于总时差,不影响总工期。

  推荐阅读:

  2018年一级建造师《工程经济》真题及答案解析(完整版)

  2018年一级建造师《项目管理》真题及答案解析(完整版)

  2018年一级建造师《工程法规》真题及答案解析(完整版)
