钢结构工程施工技术
一、钢结构构件的制作加工
1、准备工作:施工详图、节点设计,节点设计文件应经原设计单位确认。
二、钢结构构件的连接
钢结构的连接方法:焊接、普通螺栓连接、高强度螺栓连接和铆接。
1、焊接:手工焊接、半自动焊接和全自动焊接三种
全自动焊(带嘴的和带弧的)
焊缝缺陷分为:裂纹、孔穴、固体夹杂、未融合、未焊透、形状缺陷和上述以外的其他缺陷。
钢结构制作及安装前进行:焊接工艺评定试验。
普通螺栓:六角螺栓、双头螺栓和地脚螺栓
高强度螺栓连接形式:摩擦连接、张拉连接和承压连接等,其中摩擦连接是目前广泛采用的基本连接形式
☆ 高强度螺栓连接处的摩擦面的处理方法通常有:喷砂(丸)法、酸洗法、砂轮打磨法和钢丝刷人工除锈法等。(打算杀完人)
高强度大六角螺栓连接副由:一个螺栓、一个螺母和两个垫圈组成
扭剪型高强度螺栓连接副由:一个螺栓、一个螺母和一个垫圈组成。
高强度螺栓不兼做安装螺栓
高强度螺栓安装时应先使用:安装螺栓和冲钉。
修整后或扩孔后的孔径不应超过1.2倍螺栓直径
高强度螺栓连接副初拧、复拧和终拧的顺序原则上是从接头刚度较大的部位向约束较小的部位、从螺栓群中央向四周进行。
混凝土工程
混凝土用原材料
☆(1)、粗骨料最大粒径
不应超过构件截面最小尺寸的1/4,
且不应超过钢筋最小净间距的3/4;
(2)、对于有抗渗、抗冻要求的混凝土,最大粒不宜大于40mm。
二、混凝土配合比
(1)、混凝土配合比应根据原材料性能及时对混凝土的技术要求
(工作性、强度等级和耐久性等),由具有资质的实验室进行计算,并经试配、调整后确定。
(2)、混凝土配合比应采用重量比。
(3)、泵送混凝土搅拌时,应按规定顺序进行投料,
并且粉煤灰宜与水泥同步
外加剂的添加宜滞后于水和水泥。
☆投料顺序:石子-水泥(粉煤灰)-砂子-水-外加剂
当掺用引气型外加剂时,其含气量不宜大于4%
三、混凝土浇筑
(1)、混凝土浇筑前应对支撑、模板、钢筋、预埋件检查,合格后,方可浇筑混凝土。
(2)、浇筑混凝土前,表面干燥的地基、垫层、模板上应洒水湿润;现场环境温度高于35°时宜对金属模板进行洒水降温;洒水后不得留有积水
(3)、混凝土输送宜采用泵送方式。

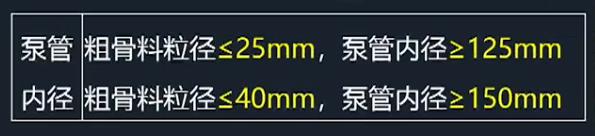

(4)、输送泵管道转向宜平缓。输送泵管应采用支架固定,支架应与结构牢固连接,输送泵管转向处支架应加密。
混凝土泵车应尽可能靠近浇筑地点,浇筑时由远至近进行
(5)、在浇筑竖向结构混凝土前,应先在底部填以不大于30mm厚与混凝土中水泥、砂配比成分相同的水泥砂浆;

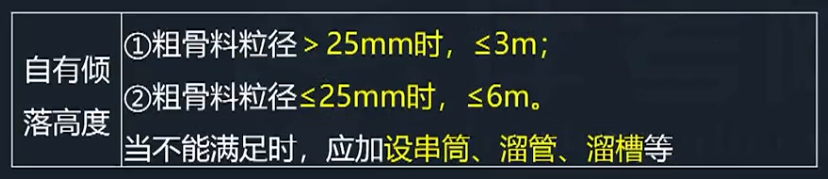

(6)、柱、墙模板内的混凝土浇筑时,其自由倾落高度应符合如下规定
(7)、宜分层浇筑,分层振捣。
每一振点的振捣延续时间,应使混凝土不再往上冒气泡,表面呈现浮浆和不再沉落时为止。

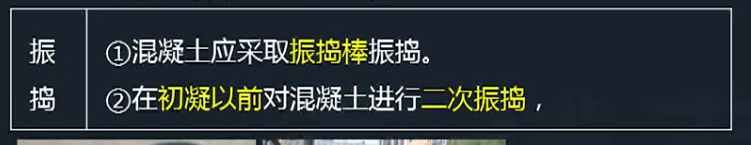

当采用插入式振捣器振捣时,应快插慢拔,移动间距不宜大于振捣器作用半径的1.4倍,与模板的距离不应大于其作用半径的0.5倍,振捣器插入下层深度应不小于50mm。
浇筑混凝土应连续进行。当必须间歇时,其间歇时间宜尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕;否则,应留置施工缝。

一、砖基础施工技术
1、施工准备工作要点
二、混凝土基础施工技术
1、混凝土基础的只要形式有条形基础、单独基础、筏形基础和箱形基础等。
单独基础浇筑
(1)、台阶式基础施工,可按台阶分层一次浇筑完毕,不允许留设施工缝。
(2)、浇筑时,先边角后中间,一次灌足。
条形基础浇筑
根据基础深度宜分段分层连续浇筑混凝土,一般不留施工缝。各段层间相互衔接,每段间浇筑长度控制在2000~3000mm距离,做到逐段逐层呈阶梯形向前推进。
设备基础浇筑
一般应分层浇筑,并保证上下层之间不留施工缝,每层混凝土的厚度为300~500mm。每层浇筑顺序应从低处开始,沿长边方向自一端向另一端浇筑,也可采取中间向两端或两端向中间浇筑的顺序。

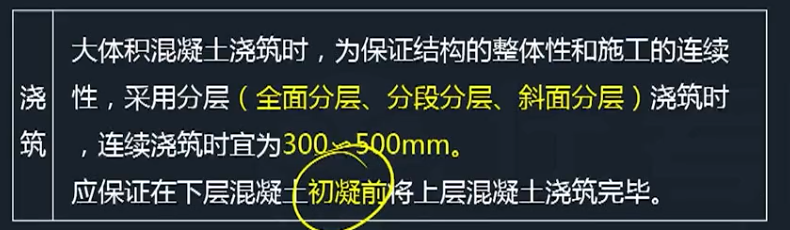

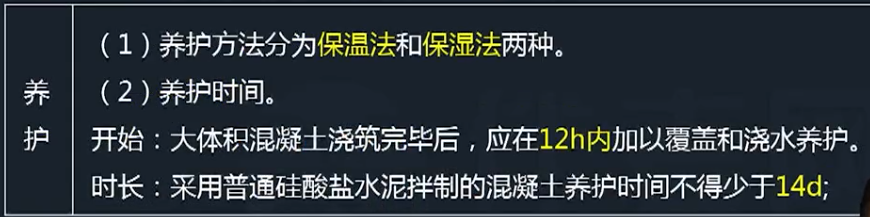

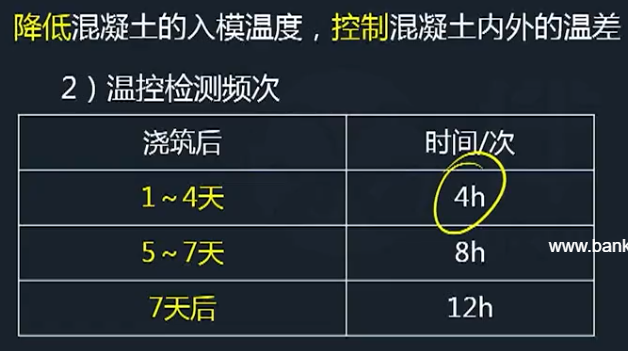

2、基础底板大体积混凝土工程(实体最小几何尺寸≥1m)

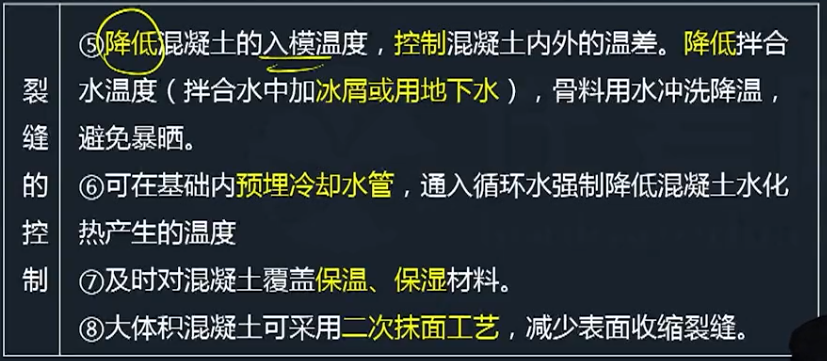

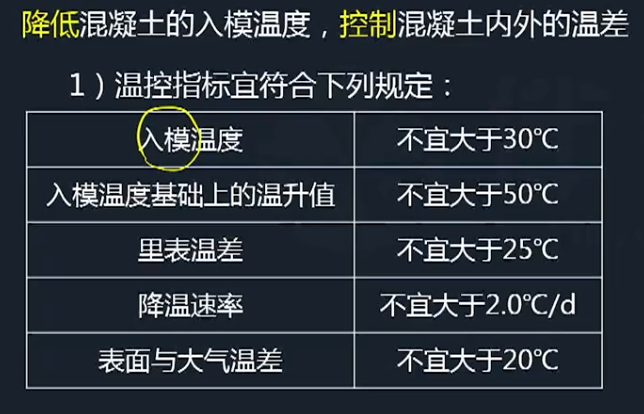

3、超长大体积混凝土工程

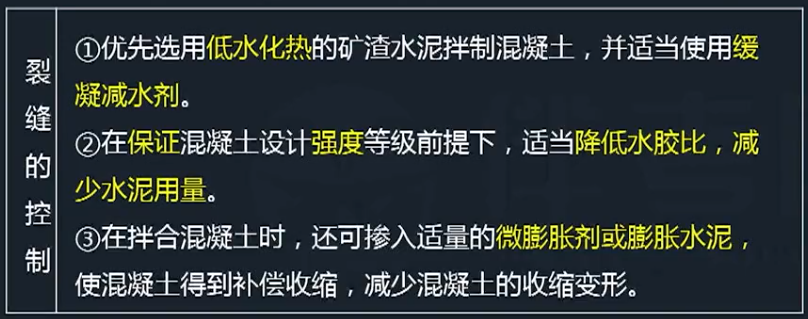

超长大体积混凝土施工,应选用下列方法控制结构不出现有害裂缝:
(1)、留置变形缝

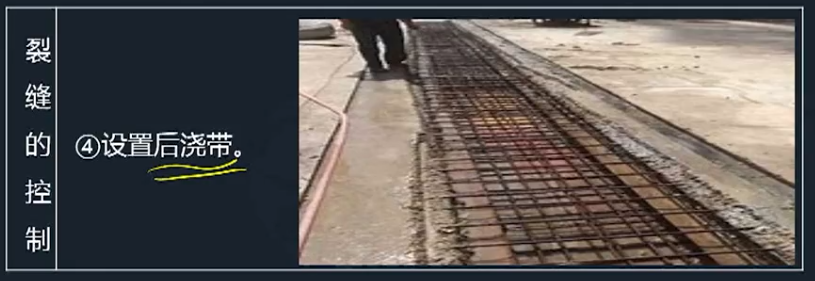

(2)、后浇带施工
(3)、跳仓法施工
跳仓的最大分块尺寸不宜大于40m,
跳仓间隔施工的时间不宜大于7d,
跳仓接缝处按施工缝的要求设置和处理。
一、土方开挖方式及特点:
无支护土方工程采用放坡挖土

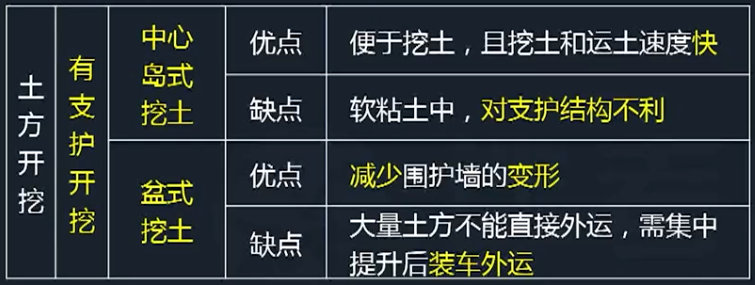

有支护土方工程可采用中心岛式挖土、盆式挖土和逆作法挖土等方法。

二、土方回填

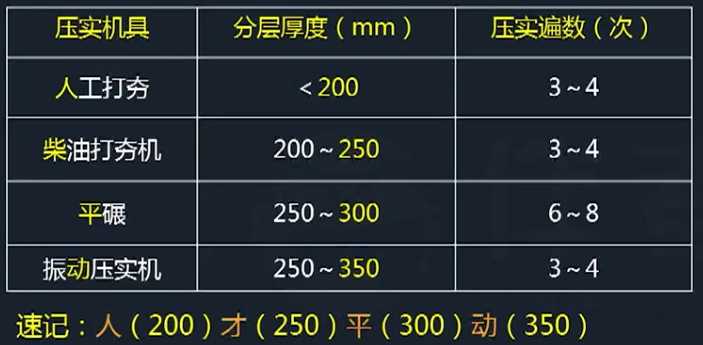

土方回填前,应根据工程特点、施工条件土料性质、设计压实系数、等合理选择压实机具,并确定回填土料含水量控制范围、铺土厚度、压实变数等施工参数。

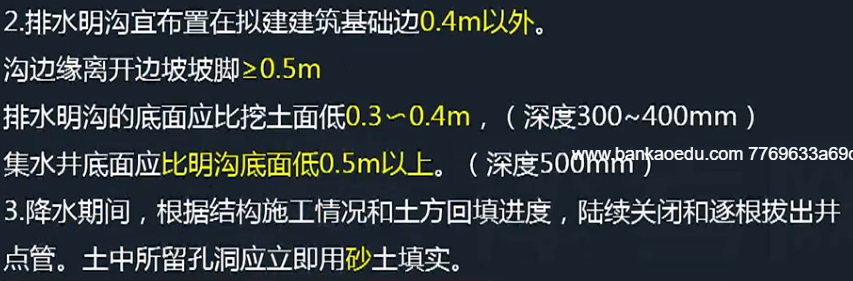

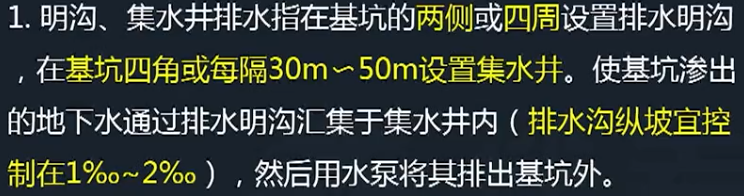

三、明沟、集水井排水
1、
2、防止或减少降水影响周围环境的技术措施
为防止或减少对周围环境的影响,避免产生过大的地面沉降,可采取下列一些技术措施:
(1)、采用回灌技术。
采用回灌井点时,回灌井点与降水井点的距离不宜小于6m。
(2)、采用砂沟、砂井回灌。
(3)、减缓降水速度。

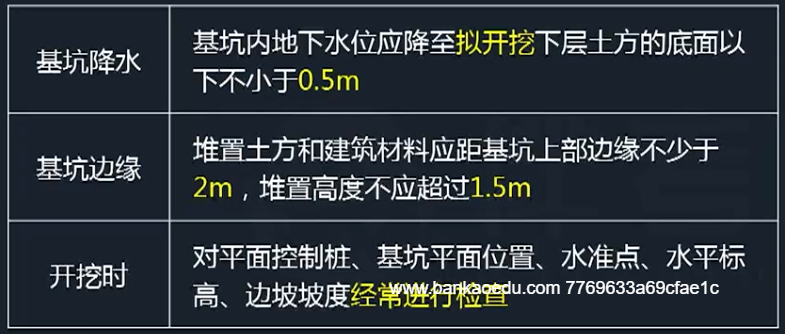

四、基坑验槽与局部不良地基处理方法
1、验槽程序
(1)、在施工单位自检合格后提出验收申请。
(2)、由总监理工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位(五方)的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。
(3)、需要局部处理的部位由设计单位提出处理意见,施工单位处理后进行二次验收。
2、验槽方法

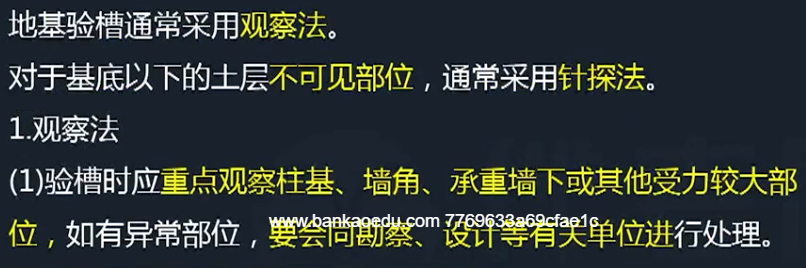

(1)、观察法
(2)、钎探法

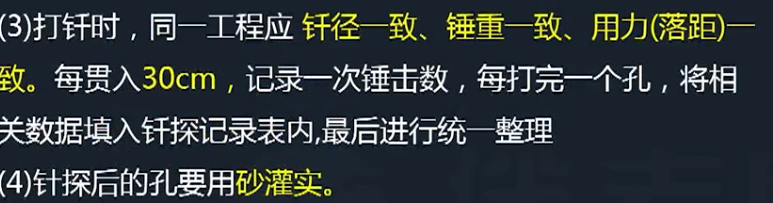

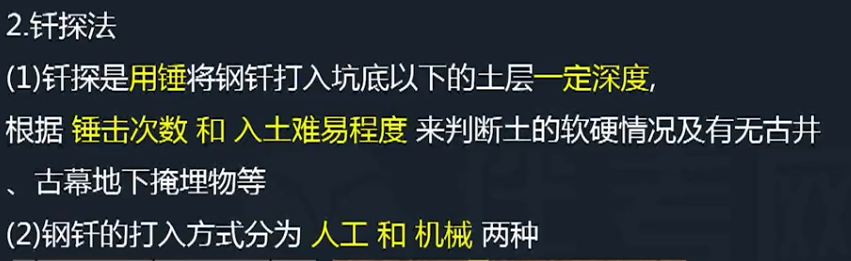

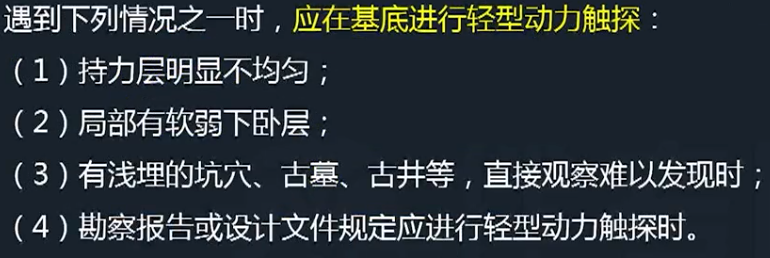

(3)、轻型动力触探
建筑工程专业施工技术
1、建筑物施工平面控制网
建筑物施工平面控制网应根据建筑物的设计形式和特点布设,一般布置成十字轴线或矩形控制网,也可根据建筑红线定位。
平面控制网的主要测量方法有:
(1)、直角坐标法
(2)、角度交会法
(3)、极坐标法
(4)、距离交会法
随着全站仪的普及,一般采极坐标法建立平面控制网。

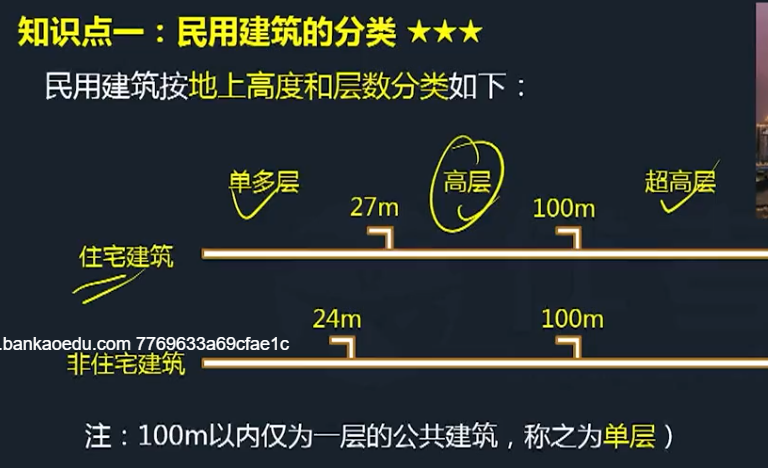

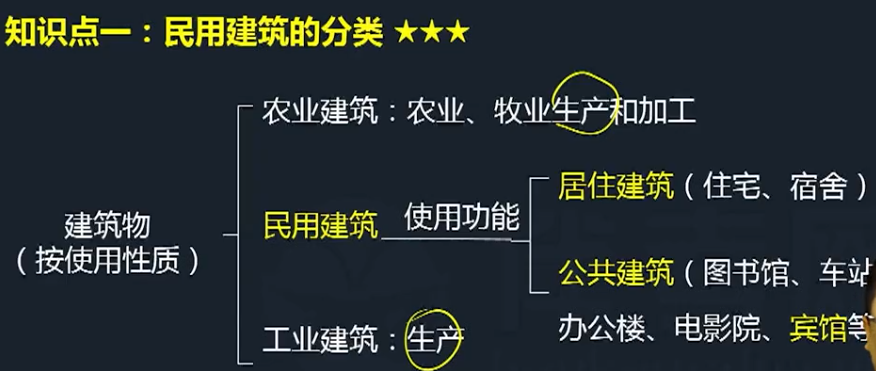

1、民用建筑的分类
☆注:100m以内仅为一层的公共建筑,称为单层

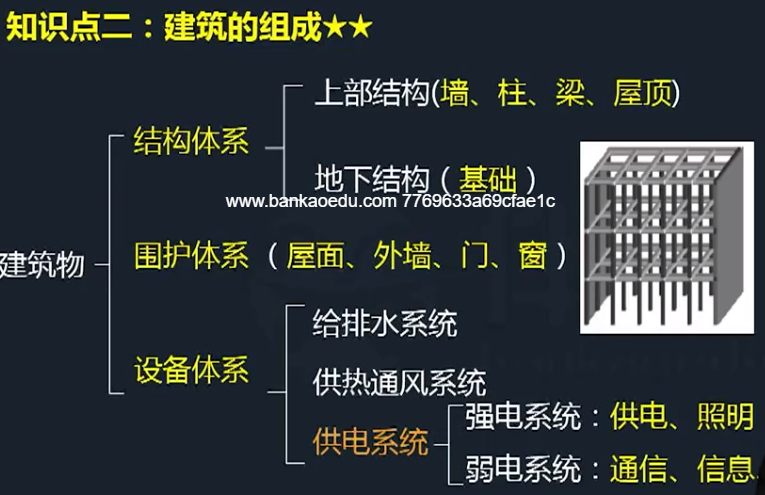

建筑物:结构体系、围护体系、设备体系
结构体系包括:上部结构(墙、柱、梁、屋顶)
地下结构(基础)
围护体系:屋面、外墙、门、窗
2、民用建筑的构造
速记口诀:荷、技、环、标——合计环标
速记口诀:坚、术、经、美——剑术精美

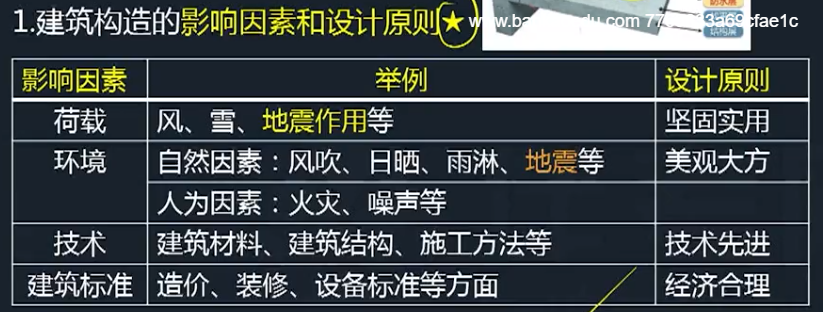

民用建筑主要构造要求:
1)、实行建筑高度控制区内建筑高度:
建筑物室外地面至建筑物和构筑物最高点的高度计算
2)、非实行建筑高度控制区内建筑高度:
(1)、平屋顶应按建筑物室外地面至其屋面面层或女儿墙顶点的高度计算;
(2)、坡屋顶应按建筑物室外地面至屋檐和屋脊的平均高度计算;
(3)、局部突出屋面的楼梯间、电梯机房、水箱间等辅助用房占屋顶平面面积不超过1/4者,不计入建筑高度内

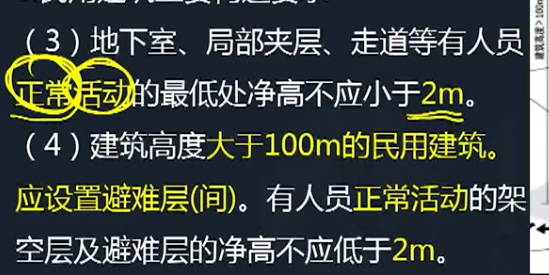

(5)、楼梯频台上部及下部过道处的净高不应小于2m,梯段净高不宜小于2.20m
(6)、主要交通用的楼梯的梯段净宽一般不应少于两股人流;梯段改变方向时,扶手转向端的平台最小宽度不应小于梯段净宽度,并不得小于1.20m
(7)、楼梯应至少于一侧设扶手,梯段净宽达三股人流时应两侧设扶手,达四股人流时应加设中间扶手
(8)、室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m;靠楼梯井一侧水平扶手长度超过0.50m,其高不应小于1.05m
(9)、阳台、外廊、室内回廊、内天井、上人屋面及室外楼梯等临空处应设置防护栏杆,并应符合下列规定:
1)、临空高度在24m以下时,栏杆高度不应低于1.05m
2)、临空高度在24m及以上时,栏杆高度不应低于1.10m
3)、上人屋面和交通、商业、旅馆、学校、医院等建筑临开敞中庭的栏杆高度不应低于1.2m.
4)、住宅、托儿所、幼儿园、中小学及少年儿童专用活动场所当采用垂直杆件做栏杆时,其杆件净间距不应大于0.11m.

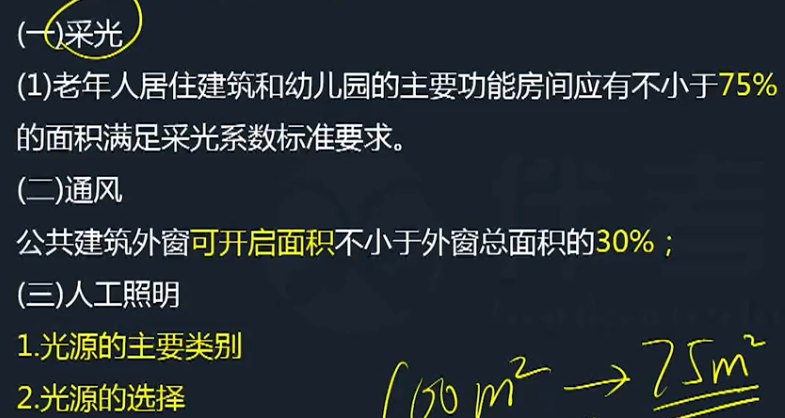

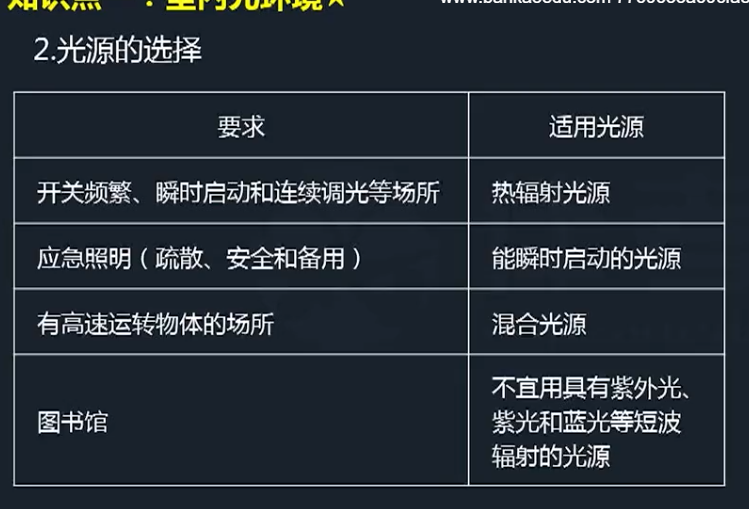

建筑物理环境技术要求:
1、
